1、软母线安装
(1) 导线跨距按30m一跨考虑,定额单位为跨/三相,即每跨包括三相,设计跨距不同时一般不作换算。
(2) 每跨母线6个耐张线夹三个T型线夹,两端为单串绝缘子串考虑的,240mm2以下导线线夹采用液压压接机压接,150mm2以下导线线夹按螺栓线夹考虑的。
(3) 软母线安装足按地面组合,卷扬机起吊挂线方式施工考虑。
(4) 组合软母线定额是依“组/三相”为单位的,档距按45m考虑,包括了组合导线两端的接线工作,这部分工作不得按引下线处理。
2. 软母线的引下线、跳线、设备连接线
(1) 引下线是指由母线上T型线夹、并槽线夹,或终端耐张线夹,到设备的一段连接线,每二相为一-组,每组包括3根导线、6个接线线夹。
(2) 跳线是指两跨软母线之间用跳线线夹、端子压接管或并槽线夹连接的引流线安装,每三相为一组。不论两侧的耐张线夹是螺栓式或压接式,均执行软母线跳线定额。
(3) 设备连接线是指两设备之间的连接部分,有用软导线、带形或管形导线等各型连接形式,这里专指用软导线连接的,其他连接方式应另套相应的定额,每组包括三相。
(4) 软母线引下线、跳线、设备连线三种连线方式进行了综合考虑,以导线截面划分项目分列子目,使用时不分连线方式均套同一子目。
3. 带型硬母线安装
(1) 母线原材料长度按6.5m长度考虑的,揻弯加工采用万能母线机,主母线连接采用氩弧焊接,引下线采用螺栓连接。
(2) 定额单位是“10m/单相”,其工序含量取定如下:
(3) 每相2~4片母线焊接工序含量取定如下:
(4) 母线、金具均按主要材料按设计数量加损耗计算。
(5) 带形母线伸缩节头和铜过渡板安装均按成品现场安装考虑。伸缩节头的安装人工定额是按400mm以下长度的1片安装为基础进行推算的,2片乘以系数1.2, 3片乘以1.4, 4片乘以1.65, 8片乘以2.6。
4. 低压封闭母线槽安装
(1) 每10m母线槽按含有3个直线段和1个弯头考虑。
(2) 搬运方式采用人力运搬,卷扬机手搬葫芦配合吊装。
(3) 每段母线槽之间的接地跨接线已含在定额内,不应另行计算。接地母线规格设计有要求与定额不符时可以换算。

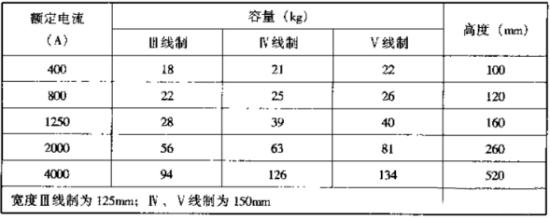

(4) 有关参考技术数据如上表:
